找一家工厂搬迁到泰国物流公司

工厂搬迁的物流不是“找辆车送到港口”那么简单,从装柜那一刻起,每一步的操作失误都可能变成泰国清关时的麻烦。以下按你要求的顺序,把整条链路拆开讲清楚。


一、工厂搬迁国内装货、打包、送港

1. 装柜前的准备:拆机与防护

设备在装柜前需要完成拆解和防护。拆解时要记录装配关系并标注记号,螺丝、垫片等小件单独装袋并标注对应位置,避免到泰国后装不回去。精密元器件、显示屏、操作屏等易碎部件必须单独装箱,做好防尘、防水、防震处理。

液压油、润滑油、冷却液等必须在装柜前排空,油管接口密封包扎,防止运输途中滴漏污染整柜设备。

2. 装箱与加固

核心原则是 “硬固定 + 软缓冲” 。设备底座用高强度螺栓与运输台紧固,接触面加橡胶护垫防止损伤设备表面。设备与柜壁之间的所有空隙用珍珠棉或气囊袋压实填充,确保没有任何晃动空间。

可拆卸的易损部件(如搅拌桨、刀片)单独包装后固定于设备顶部或专用区域,不与主设备相互挤压。多层叠放时遵循 “重不压轻、大不压小” ,层间用纸板或软垫分隔。

3. 送港:优先考虑“抵港直装”

天津港目前推行抵港直装模式:货物在工厂准备好后,向海关提前申报,车辆根据码头集港时间直接从工厂送到码头,海关放行后即可装船。相比传统模式(先送堆场落箱、再报关、再集港),作业环节从5个压缩至3个,集港时间从5天压缩至1-2天。

如果被抽中查验,天津海关在码头内设有封闭查验场,查验不出码头,优先查验以降低甩船风险。

工厂搬迁到泰国之工厂打包

二、工厂搬迁国内港口注意事项

1. 出口申报的时间红线

出口货物应当在运抵海关监管区后、装货的24小时以前向海关申报。错过这个窗口,整批货可能赶不上当班船。

2. 单证一致性是“生命线”

报关时提交的合同、发票、装箱单,与泰国清关时用的文件必须保持一致。天津出口报关的常见问题是企业提供的申报要素过于简单或与实物不符,为后续查验埋下隐患。

对于搬迁设备,设备清单尤为重要:品名、型号、序列号、出厂年份、重量、尺寸、用途、新旧状况,每一项都要如实填写,这份清单既是天津出口报关的依据,也是泰国进口清关和BOI免税申请的核心文件。

3. 一个真实的风险提示

天津市商务局曾通报过案例:有企业以零部件散货报关,但实际货物是已组装件,被泰国海关查扣处罚。设备就是设备,不要试图用“零部件”名义规避旧设备监管,一旦被查,后果比正常申报严重得多。

三、搬迁设备到泰国的海运时间

天津港到泰国林查班港的海运时间,根据船公司和航线不同,通常在 11 到 16 天之间浮动。

目前天津港有航线(,挂靠港序为“天津-大连-青岛-香港-蛇口-林查班”,周班运营,覆盖华北主要口岸。选择直航船可以避免中转带来的额外时间和货损风险。

搬迁设备国内港口卸货上船

四、搬迁设备到达泰国申报注意事项

1. 旧设备是“特殊监管对象”

泰国对二手机械进口有严格限制,使用年限原则上不超过10年,且需要提前向工业部(DIW)申请进口许可。部分设备可能需要 CCIC装运前检验报告,证明设备的安全性和环保合规性。

2. 有没有BOI,走的路完全不同

有BOI的企业:机械设备进口关税可全免,二手设备在“迁移生产基地”场景下也有免税通道。但需要提交完整的评估文件:维护修理记录、剩余使用年限评估、测试结果、制造年份、合理的价格评估、环评与安全标准检验报告等。

BOI免税进口有时限要求:需在投资优惠证书核发后30个月内完成进口,可申请延期。

没有BOI的企业:按正常税率缴纳关税和7%增值税。机械设备税率通常在5%-10% 区间,计税基础是CIF价值(货值+保险+海运费)。

3. 泰国海关的“估价风险”

这是最容易出问题的环节。海关不一定接受你的申报价值,可能根据内部数据库重新估价。旧设备的估价原则是“重置成本减去折旧”。如果申报价值明显偏低,海关有权重新核定并要求补税。

建议:准备充分的价格佐证材料——原始购买发票、同类设备市场行情、折旧计算说明,以备海关询价时使用。

五、搬迁设备泰国清关完成送货到泰国工厂

1. 港口提货与内陆运输

清关放行后,支付港口杂费(THC、仓储费等),安排重型卡车从林查班港运至工厂。林查班港到曼谷周边工业区(如罗勇、春武里)通常几小时车程,但超高超重设备需要提前确认路线限高限重。

2. 末端就位:别忽略这一步

设备送到工厂不等于结束。大型设备需要用吊车卸货、移位、上底座。这个环节需要提前确认:工厂地面承重是否足够、卸货区域是否有足够空间、吊车能否进入。

搬迁物流的完整链条应该是 “门到门 + 就位” ,而不是送到厂门口就算完。

搬迁设备到到泰国工厂开始卸货

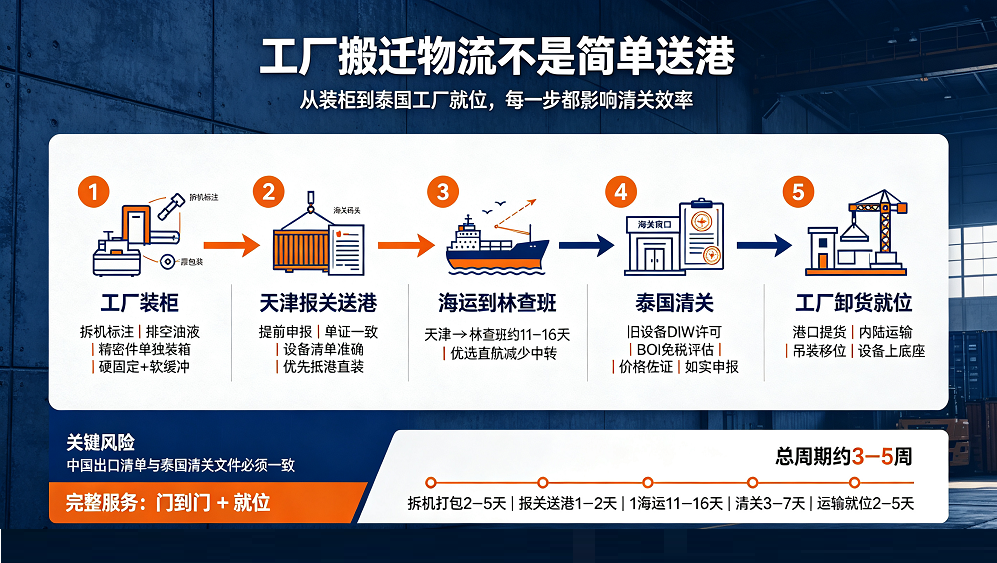

六、整条流程的时间线参考

阶段

时间估算

关键动作

拆机打包

2-5天

排空油液、拆解标注、防护包装

天津报关+送港

1-2天(抵港直装)

提前申报,工厂直送码头

海运

11-16天

天津→林查班

泰国清关

3-7天(顺利)

BOI免税审批、海关查验、缴税

港口提货+内陆运输

1-2天

重型卡车运至工厂

卸货就位

1-3天

吊装、移位、上底座

总计:约 3-5 周(不含前期BOI申请和旧设备许可证办理时间)。


整条链路上,最容易出问题的不是运输本身,而是出口申报与泰国清关之间的“信息断层”——天津这边填的设备清单和泰国那边提交的文件不一致,海关一比对就卡住了。建议让代理在装箱前就同步准备两套文件(中国出口用、泰国进口用),确保每一个型号、序列号、年份都对得上。
